Thuyết Minh Biện Pháp Thi Công Cừ Larsen Chi Tiết, Đúng Kỹ Thuật Và An Toàn Nhất 2026

Thi công cừ Larsen (cọc ván thép Larsen) là một trong những giải pháp nền móng quan trọng và được áp dụng rộng rãi trong các công trình xây dựng dân dụng, công nghiệp, tầng hầm, hố đào sâu, kè chống sạt lở và hạ tầng giao thông. Với khả năng giữ ổn định thành hố đào, chống sụt lún và bảo vệ công trình lân cận, cừ Larsen đang là lựa chọn hàng đầu của các nhà thầu uy tín.

Việc lựa chọn đúng biện pháp thi công không chỉ đảm bảo an toàn mà còn giúp tối ưu chi phí, rút ngắn tiến độ và nâng cao chất lượng công trình. Bài viết này của Bê Tông Miền Nam sẽ trình bày chi tiết hai phương pháp phổ biến nhất: Ép cừ Larsen bằng máy ép thủy lựcĐóng cừ Larsen bằng búa rung.

Mục Lục

I. Thuyết Minh Biện Pháp Thi Công Cừ Larsen Bằng Phương Pháp Ép Tĩnh

Phương pháp ép tĩnh (Silent Piler) thường được ưu tiên tại khu dân cư đông đúc, công trình sát nhà dân hoặc nơi yêu cầu hạn chế tiếng ồn và rung chấn.

Ưu điểm nổi bật

  • Vận hành êm ái, không gây rung
  • Độ chính xác cao
  • Phù hợp mặt bằng hẹp
  • An toàn cho công trình lân cận

1. Dự kiến thời gian thi công

  • Làm việc từ 06h00 – 23h00 hàng ngày (có thể điều chỉnh theo quy định địa phương).

2. Công tác chuẩn bị thiết bị & vật tư

Trước khi thi công cần:

  • Lắp nguồn điện 3 pha 380V, công suất tối thiểu 125KW
  • Trang bị aptomat từ 100A trở lên
  • Chuẩn bị đường công vụ cho xe cẩu và máy ép
  • Tập kết cừ Larsen và thiết bị về vị trí
  • Kiểm tra hiện trạng mặt bằng và công trình lân cận

Loại thiết bị Chủng loại Thông số kỹ thuật Xuất xứ

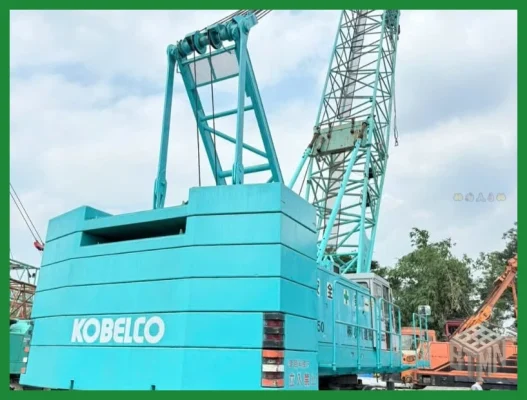

Cẩu lốp Kobelco, Kato 16 – 25 tấn Nhật Bản
Máy ép cừ tĩnh Giken FT70 Lực ép 70 tấn Nhật Bản
Máy ép cừ tĩnh Giken KGK80-C4 Lực ép 80 tấn Nhật Bản
Máy ép cừ tĩnh Giken KGK130-C4 Lực ép 130 tấn Nhật Bản

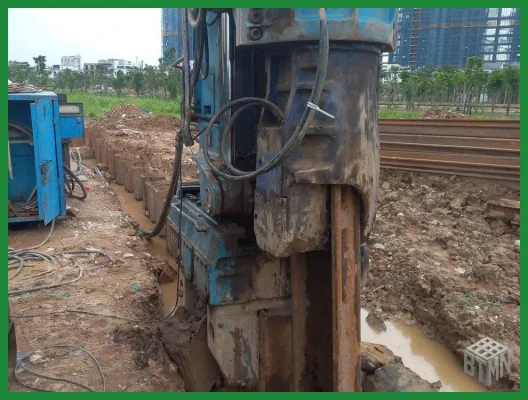

3. Quy trình ép cừ Larsen bằng máy ép thủy lực

  1. Định vị tim cừ: Xác định vị trí, đánh dấu cừ đầu tiên.
  2. Lắp đặt máy ép: Cẩu máy vào vị trí, kiểm tra cân bằng.
  3. Ép cừ đầu tiên: Đưa cừ vào kẹp, căn chỉnh thẳng đứng (độ lệch ≤ 1%).
  4. Ép các thanh tiếp theo: Liên kết khóa âm dương, ép liên tục.
  5. Kiểm tra & nghiệm thu: Đo cao độ, độ thẳng đứng, lập biên bản.

4. Quy trình nhổ cừ Larsen bằng máy ép tĩnh

  1. Đặt máy tại thanh cừ cuối cùng
  2. Kẹp chặt và nhổ từ từ từng đoạn
  3. Dịch chuyển máy theo chiều ngược lại
  4. Nhổ toàn bộ tuyến cừ

Lưu ý quan trọng: Sau khi nhổ phải bơm cát hoặc vữa xi măng lỏng lấp đầy khoảng trống để tránh sụt lún.

II. Thuyết Minh Biện Pháp Thi Công Cừ Larsen Bằng Búa Rung

Phù hợp với công trình có mặt bằng rộng, ít hạn chế về tiếng ồn.

Ưu điểm

  • Thi công nhanh
  • Chi phí thấp
  • Năng suất cao
  • Phù hợp dự án lớn

Quy trình đóng cừ Larsen bằng búa rung

  1. Nâng cừ từ bãi tập kết bằng cần trục
  2. Kẹp búa rung vào đầu cừ
  3. Đưa vào đúng tim tuyến, kiểm tra độ thẳng đứng
  4. Khởi động búa rung và hạ cừ từ từ
  5. Tiếp tục đóng các thanh tiếp theo

III. Biện Pháp Đảm Bảo An Toàn Lao Động

  • Tất cả thiết bị phải có giấy kiểm định còn hạn
  • Kiểm tra hàng ngày: dây cáp, puly, thủy lực, điện, mối hàn
  • Chỉ vận hành khi đã kẹp chắc chắn
  • Trang bị đầy đủ bảo hộ: mũ, giày, áo phản quang, dây an toàn

IV. Quy Trình Nghiệm Thu Và Hoàn Công

Nghiệm thu các hạng mục: vị trí tim tuyến, chiều sâu, độ thẳng đứng, chất lượng khóa liên kết, nhật ký thi công.

Câu Hỏi Thường Gặp Về Thi Công Cừ Larsen

Ép cừ Larsen hay đóng cừ Larsen bằng búa rung tốt hơn?

Mỗi phương pháp có ưu điểm riêng. Ép tĩnh phù hợp khu dân cư, đóng búa rung phù hợp công trình lớn cần tiến độ nhanh.

Cừ Larsen có tái sử dụng được không?

Có, cừ Larsen có thể tái sử dụng nhiều lần nếu thi công và bảo quản đúng kỹ thuật.

Thi công cừ Larsen sâu bao nhiêu mét?

Tùy loại cừ và địa chất, chiều sâu phổ biến từ 6m đến 18m hoặc hơn.
